Eerste grote stroomklus klaar in Enschede: deze wijk kan nu veel meer elektriciteit aan

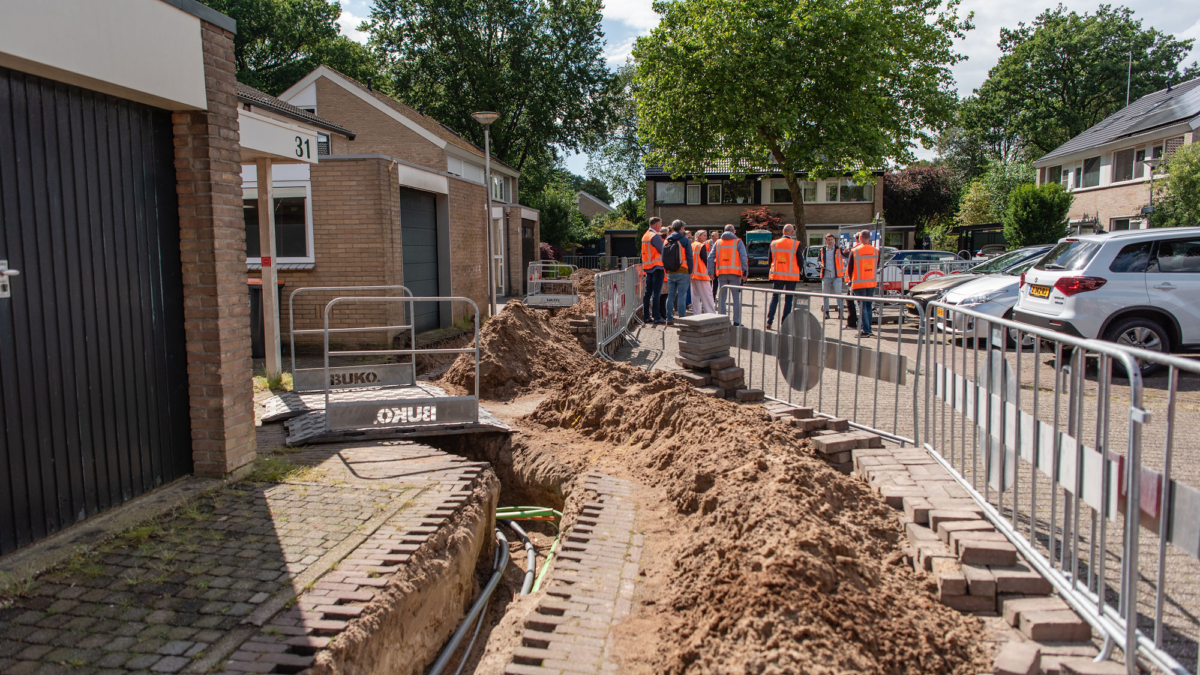

Maaike Poelen werkzaamheden Park Stokhorst 2
Beeld: Maaike Poelen

Na twee jaar graven en bouwen is de netverzwaring in Park Stokhorst afgerond. De wijk heeft nu meer capaciteit op het elektriciteitsnet en is daarmee de eerste Enschedese buurt die is aangepast op het groeiende stroomgebruik.

Met extra transformatorhuisjes, verzwaarde kabels en aangepaste huisaansluitingen moet overbelasting van het net worden voorkomen. Park Stokhorst vormt een concreet voorbeeld van de grootschalige operatie die Enschede de komende jaren te wachten staat.

Niet alles nieuw

Deze maand zijn de werkzaamheden aan het elektriciteitsnet in Park Stokhorst afgerond. Sinds het voorjaar van 2024 is in de wijk op grote schaal gegraven voor het verzwaren van kabels en aansluitingen in straten, stoepen en groenstroken. Het net heeft daardoor meer capaciteit gekregen, bedoeld om pieken in het stroomgebruik op te vangen. Die pieken doen zich steeds vaker voor, bijvoorbeeld wanneer huishoudens tegelijk elektrisch koken, auto’s opladen of gebruikmaken van (hybride) warmtepompen.

In totaal zijn zo’n 1.750 huisaansluitingen aangepast. Daarnaast plaatste Enexis tien nieuwe transformatorstations en werden tien bestaande stations verzwaard. Ook is ongeveer 22 kilometer aan laagspanningskabels aangelegd. Een groot deel van de oude kabels is daarbij vervangen, al bleek gaandeweg dat niet alles vernieuwd hoefde te worden. Kabels die nog van goede kwaliteit waren en de hogere stroomvraag aankonden, zijn hergebruikt. Dat scheelde graafwerk en dus overlast.

Voorproefje

Wat in Park Stokhorst is gebeurd, staat niet op zichzelf. Enschede staat de komende jaren voor een enorme operatie aan het stroomnet. Eerder werd al duidelijk dat de stad tot 2035 honderden extra transformatorhuisjes nodig heeft en dat uiteindelijk honderden kilometers kabel verzwaard moeten worden. Naar verwachting zal in ongeveer een kwart van alle straten de schop in de grond gaan.

20240205 Enexis Groep Transformatorhuisje
Lees ook
Honderden nieuwe trafohuisjes en kwart van straten op de schop: deze megaklus wacht Enexis in Enschede

Park Stokhorst geldt daarbij als leerproject. De ervaringen in de wijk worden gebruikt om het werk in andere buurten sneller en slimmer aan te pakken. Minder opengebroken straten en een efficiëntere planning moeten toekomstige projecten draaglijker maken voor bewoners.

Volgende wijken

De netverzwaring schuift nu door naar andere delen van de stad. In ’t Ribbelt en Ruwenbos starten de werkzaamheden binnenkort. Bewoners van die wijken krijgen daarover afzonderlijk bericht.
